Veel opdrachtgrenzen
Nieuwe aansluitingen, verleggingen en toekomstig maaiveld horen niet vanzelf bij dezelfde partij. Een wijziging moet daarom bij de juiste eigenaar en beslisser terechtkomen.
Syntax maakt risico’s rond kabels en leidingen inzichtelijk voordat tracé, ontwerp, planning en budget vastliggen.
Zo voorkomt u dat afwijkingen pas tijdens de uitvoering leiden tot herontwerp, vertraging en extra kosten.
Bekijk hoe we opdrachtgevers helpen bij vraagstukken rond kabels, leidingen en de ondergrond.

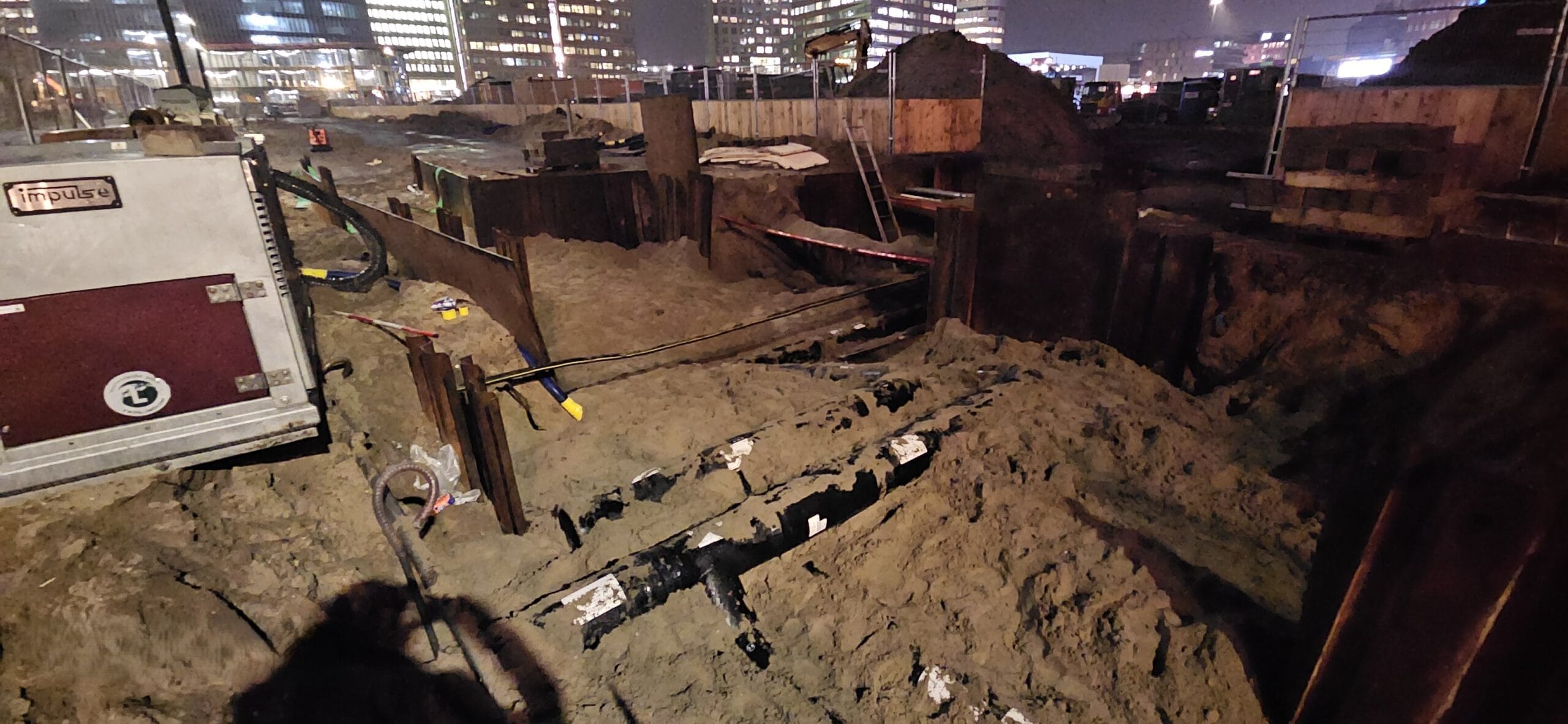

Coördinatie en uitvoeringstoezicht voor de aanleg en verlegging van kabels en leidingen in ArenaPoort, terwijl verkeer, voetgangers, parkeergarages en aangrenzende bouwprojecten ruimte blijven vragen.
Bekijk de projectaanpak
De Haaksbergweg en De Corridor liggen midden in ArenAPoort, direct naast station Amsterdam Bijlmer ArenA en tussen verschillende grote bouwontwikkelingen. De openbare ruimte wordt opnieuw ingericht nadat onder meer Eleven Square, The Vanzz, Dreefkavel en de Margriettorens zijn gerealiseerd.
Voor de aansluiting van de nieuwe gebouwen zijn nieuwe kabels en leidingen nodig. Tegelijk moeten bestaande netten worden verlegd om ruimte te maken voor de toekomstige maaiveldinrichting. Daarmee is het kabel- en leidingwerk geen losstaand voortraject. Het bepaalt mede of gebouwen tijdig kunnen worden aangesloten en of de definitieve openbare ruimte later zonder nieuwe conflicten kan worden aangelegd.
Eleven Square bestaat volgens Gemeente Amsterdam uit vier gebouwen. In de eerste bouwfase worden twee woontorens met in totaal 1.120 woningen gerealiseerd. Eén gebouw wordt 145 meter hoog. De omvang van die ontwikkeling maakt duidelijk waarom de ondergrondse aansluitingen zorgvuldig met bouwlogistiek en bereikbaarheid moeten worden verbonden.

Technisch kabelwerk wordt in dit gebied onderdeel van een bredere stedelijke puzzel. Iedere ingreep raakt bereikbaarheid, werkruimte, andere bouwprojecten en de planning van meerdere asseteigenaren.
Nieuwe aansluitingen, verleggingen en toekomstig maaiveld horen niet vanzelf bij dezelfde partij. Een wijziging moet daarom bij de juiste eigenaar en beslisser terechtkomen.
Bouwprojecten hebben zelf ruimte nodig voor logistiek, opslag en materieel. De kabel- en leidingploegen werken dus niet in een leeg projectgebied.
Verkeer, voetgangers, hulpdiensten en gebruikers van parkeergarages moeten tijdens de werkzaamheden een bruikbare route houden.
Vattenfall, CIAMS met Liander en Waternet, plus acht telecombedrijven hebben ieder eigen assets, voorwaarden en besluitlijnen.
Wat in één fase wordt aangelegd of tijdelijk wordt omgelegd, moet passen bij het volgende werkvak en de definitieve inrichting.
Een onverwachte ligging of vertraagd besluit raakt niet alleen de kabelploeg, maar mogelijk ook verkeer, bouwlogistiek en opvolgende werkzaamheden.

Het kabel- en leidingwerk wordt uitgevoerd in zeven hoofdfaseringen. Daarbij blijft steeds één helft van de weg beschikbaar voor verkeer en voetgangers. Ook de parkeergarages moeten bereikbaar blijven.
Deze aanpak verdeelt de hinder, maar verhoogt de noodzaak van strakke overdrachten. Een fase is pas werkelijk afgerond wanneer duidelijk is welke netten zijn aangelegd, welke tijdelijke situaties nog bestaan en of het volgende werkvak zonder nieuwe blokkade kan starten.
De uitdaging wordt groter doordat aangrenzende bouwprojecten eveneens aanspraak maken op de openbare ruimte. Een technisch uitvoerbaar kabelplan kan daardoor alsnog onbruikbaar zijn wanneer het botst met een hijszone, bouwroute, tijdelijke toegang of verkeersmaatregel.
Een algemeen bereikbaarheidsplan is voor deze omgeving niet voldoende. Per subfase moet zichtbaar zijn wat openblijft, waar wordt gewerkt, hoe verkeersstromen lopen en welke partijen door een wijziging worden geraakt.
De aanleg en verlegging van kabels en leidingen neemt naar verwachting circa twee jaar in beslag. Syntax verzorgt voor Haskoning de afstemming van de werkzaamheden met Vattenfall, CIAMS voor Liander en Waternet en acht telecombedrijven.
Daarbij vormt Syntax de schakel tussen netbeheerders en Gemeente Amsterdam voor de totstandkoming van de BLVC-plannen per subfasering. De waarde van die rol zit niet in extra overleg, maar in het verbinden van besluiten die anders langs elkaar heen kunnen lopen.
Tijdens de uitvoering controleert Syntax of werkzaamheden conform de gemaakte afspraken worden uitgevoerd, volgt de planning en bewaakt de afgesproken BLVC-uitgangspunten. Wanneer buiten een aanpassing nodig blijkt, wordt onderzocht wie daarover moet besluiten en welke andere partijen of fasen geraakt worden. Relevante bevindingen worden teruggekoppeld aan Haskoning.

De begeleiding volgt een vaste lijn waarmee afspraken, veldsituatie en besluitvorming met elkaar verbonden blijven.
Vooraf wordt duidelijk welke kabels en leidingen aan de beurt zijn, welke werkruimte nodig is en welke bereikbaarheid moet worden behouden.
Netbeheerders, telecombedrijven, gemeente, Haskoning en uitvoerende partijen worden op de relevante raakvlakken bij elkaar gebracht.
Routes, afzettingen, werkvakken en tijdelijke situaties worden getoetst aan wat buiten werkelijk nodig en mogelijk is.
Syntax volgt correcte uitvoering, planning en naleving van de afspraken tijdens aanleg en verlegging.
Een wijziging wordt gekoppeld aan de juiste eigenaar, beslisser en mogelijke gevolgen voor bereikbaarheid of opvolgend werk.
Haskoning ontvangt een herleidbare terugkoppeling over uitvoering, aandachtspunten en benodigde opvolging.
In De Corridor ontstaat beheersing niet doordat iedere partij haar eigen planning op orde heeft. De doorslag zit in de koppeling tussen die planningen, dezelfde schaarse werkruimte en één uitvoerbare volgorde buiten.
Syntax ondersteunt gemeenten, ingenieursbureaus, netbeheerders en aannemers bij fasering, BLVC, uitvoeringstoezicht en besluitvorming rond kabels en leidingen.
De projectspecifieke informatie is gebaseerd op het door Syntax aangeleverde materiaal: Haskoning als opdrachtgever, Amsterdam als locatie, de periode 2025-2027, zeven hoofdfaseringen, de betrokken kabel- en leidingpartijen en de beschreven rol van Syntax. De gebiedsontwikkeling, bereikbaarheid en actuele werkzaamheden zijn gecontroleerd aan de hand van openbare informatie van Gemeente Amsterdam en officiële publicaties.
