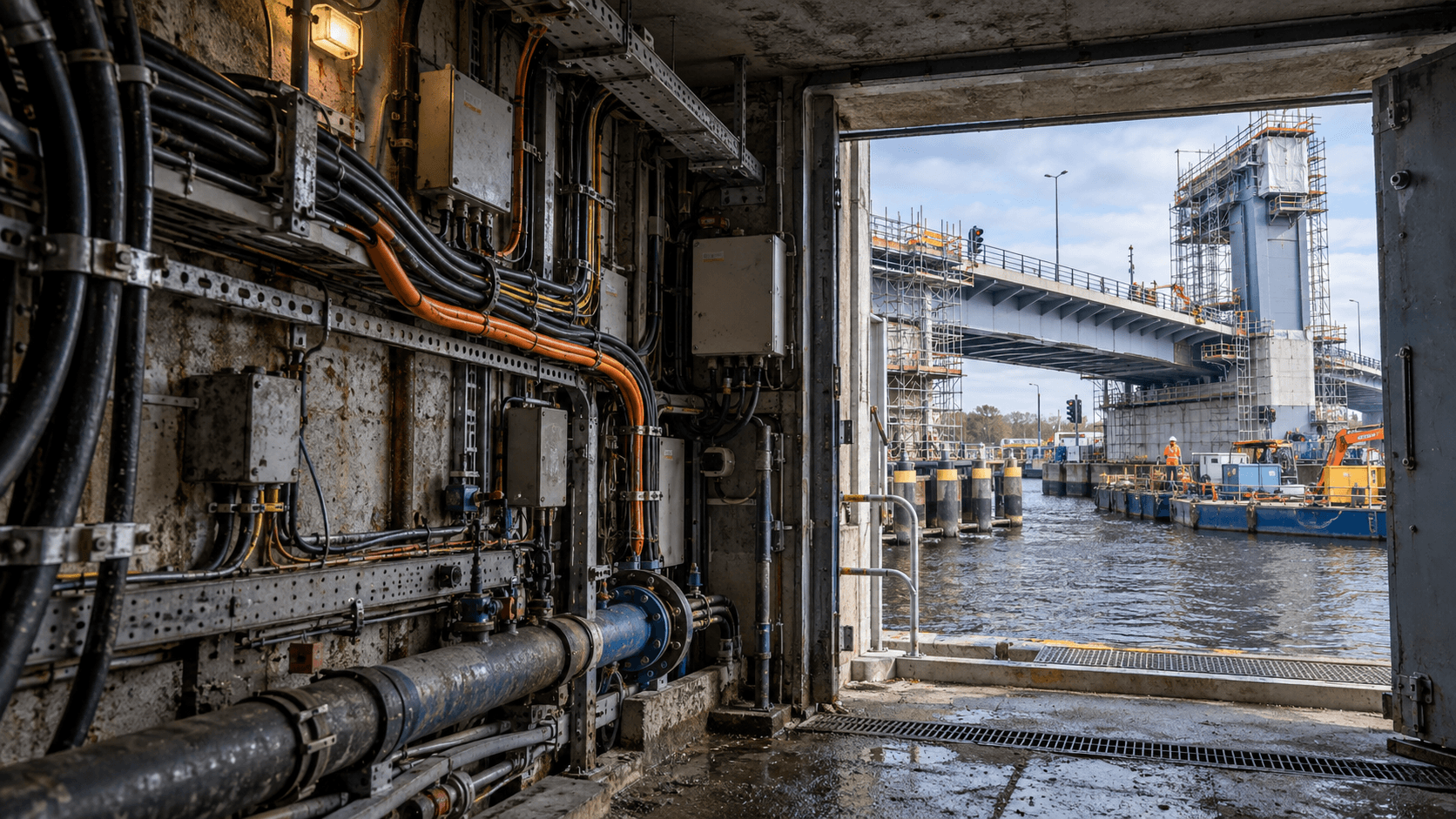

17 okt 18 miljard voor onderhoud. Maar vernieuwing begint niet bij de brug.
De planfase bepaalt het projectsucces
Niet iedere volle straat heeft een ruimteprobleem. Vaak botsen plannen, regels, gegevens en besluitmomenten voordat de techniek is onderzocht. De stedelijke ondergrond is druk, maar ruimtegebrek ontstaat niet alleen door kabels en leidingen. Projectgewijze planning, gestapelde regels en late afstemming maken de opgave onnodig krap.
18 miljard voor onderhoud. Maar vernieuwing begint niet bij de brug.
Het kabinet geeft bestaande wegen, bruggen, sluizen, gemalen en spoor voorrang. Dat besluit is verdedigbaar. De uitvoering wordt pas beheersbaar wanneer ook bekend is wat aan ieder object vastzit, erdoorheen loopt en ervoor moet wijken.
De rekening van uitgesteld onderhoud ligt nu op tafel
Het kabinet trekt 18 miljard euro extra uit voor onderhoud en vernieuwing van wegen, bruggen, spoor en waterwerken. Het pakket omvat 175 objecten. Tegelijk worden aanlegprojecten gepauzeerd of versoberd omdat niet alle ambities uit het Mobiliteitsfonds en Deltafonds kunnen worden betaald.
Tot de werken die voorrang krijgen behoren de Haringvlietbrug en het gemaal in IJmuiden. Voor dat gemaal is volgens de berichtgeving 2,3 miljard euro nodig. Het object helpt het achterland van miljoenen mensen droog te houden. Ook spoor, sluizen, tunnels en viaducten worden aangepakt.
De keuze heeft een prijs. Geld dat voor uitbreiding en nieuwe verbindingen was gereserveerd, wordt deels naar instandhouding verschoven. Andere projecten worden gepauzeerd, aangepast of teruggebracht naar de basis. De politieke discussie zal vooral gaan over regio's, bedragen en projecten die wel of niet doorgaan.
Voor de uitvoering ligt een andere vraag op tafel: weten we bij deze 175 objecten voldoende wat er werkelijk moet worden aangepast voordat planning, contract en budget worden vastgezet?
Onderhoud voorrang geven is geen gebrek aan ambitie
Een nieuwe verbinding openen terwijl bestaande bruggen beperkt beschikbaar zijn, sluizen vaker uitvallen en gemalen hun technische grens bereiken, is geen vooruitgang. Bereikbaarheid en waterveiligheid beginnen bij infrastructuur die werkt.
Daarom is de richting van het kabinetsbesluit begrijpelijk. Veiligheid en instandhouding horen vóór uitbreiding te komen wanneer beide niet tegelijk kunnen. De generatie die profiteerde van de aanleg in de jaren vijftig, zestig en zeventig kon vervanging lang uitstellen. De huidige generatie heeft die ruimte niet meer.
Onze mening
Niet de keuze voor onderhoud is het probleem. Het probleem ontstaat wanneer vernieuwing wordt behandeld als een reeks afzonderlijke objectprojecten en uitgestelde projecten alleen als vrijgemaakt budget. Dan wordt financieel geprioriteerd zonder de technische en ruimtelijke samenhang volledig te bewaken.
Achttien miljard euro is veel geld, maar geen garantie op beheersbare uitvoering. De marktcapaciteit is beperkt. Verkeershinder stapelt zich op. Specialistische kennis is schaars. En bij ieder kunstwerk komen systemen en eigenaren samen die niet binnen één projectgrens passen.
Wie alleen naar het beton kijkt, begint te laat
Een brug, sluis of gemaal is civieltechnisch zichtbaar. De afhankelijkheden die de uitvoering bepalen, zijn dat vaak niet.
Kabels en leidingen
Elektriciteit, telecom, drinkwater, gas en persleidingen kunnen in, aan of vlak naast het kunstwerk liggen. Tijdelijke buitendienststelling is niet altijd mogelijk.
Bediening en veiligheid
Voeding, besturing, sensoren, camera's, afsluitbomen en noodsystemen vormen samen een installatie waarvan de interfaces vaak over meerdere generaties zijn aangepast.
Ruimte en bereikbaarheid
Werkterreinen, tijdelijke bruggen, omleidingen, bouwkuipen, hijszones en hulpconstructies vragen ruimte die ook door verkeer, water, natuur en andere projecten wordt gebruikt.
Een kabel die ooit als tijdelijke oplossing is aangebracht, kan inmiddels een belangrijke verbinding zijn. Een leiding die volgens de registratie naast het landhoofd ligt, kan buiten in een andere boog blijken te lopen. Een bedieningskabel kan eigendom zijn van een andere organisatie dan het object waarin hij ligt.
Dat zijn geen uitzonderingen die pas tijdens de uitvoering opgelost mogen worden. Bij grootschalige vernieuwing zijn dit ontwerpuitgangspunten.
De objectgrens is zelden de werkelijke projectgrens
De vervanging van een brug kan een leidingverlegging veroorzaken. Die verlegging vraagt een nieuwe route. De nieuwe route raakt een waterkering, particuliere grond of toekomstige netverzwaring. Daarmee wordt een onderhoudsproject plotseling ook een omgevings-, energie- en gebiedsopgave.
De uitvoering betaalt voor onzekerheid die in de voorbereiding bleef liggen
In de praktijk begint een kabel- en leidingendossier vaak met tekeningen, beheerdersinformatie en historische projectstukken. Dat is noodzakelijk, maar het is geen bewijs van de actuele ligging, diepte, maatvoering, staat of functie.
Wanneer die informatie zonder gerichte verificatie in het ontwerp terechtkomt, verandert onzekerheid ongemerkt in een harde aanname. De contractstukken tonen een vrije zone. Buiten blijkt een mantelbuis breder, een bundel voller of een leiding ondieper te liggen. Dan moet het uitvoeringsteam onder tijdsdruk een oplossing vinden.
Bij een lokaal straatproject is dat al kostbaar. Bij een brug, sluis of gemaal zijn de gevolgen groter. Buitendienststellingen zijn schaars. Scheepvaartstremmingen zijn lang vooraf geprogrammeerd. Verkeer kan niet onbeperkt worden omgeleid. Werkzaamheden aan waterkeringen kennen seizoensvensters. Eén onbekende verbinding kan daardoor niet alleen het werkvak raken, maar een hele uitvoeringsstrategie.
| Onzekerheid | Gevolg in de uitvoering | Wat eerder nodig is |
|---|---|---|
| Onbekende werkelijke ligging | Ontwerp past niet, bouwkuip of fundering moet worden aangepast | Gericht lokaliseren en proefsleuven op maatgevende plekken |
| Onduidelijk eigendom of functie | Niemand kan tijdig toestemming geven voor uitname of verlegging | Functie, beheerder, status en besluitbevoegdheid vastleggen |
| Geen ruimte voor tijdelijk tracé | Continuïteit van een dienst komt in conflict met bouwfasering | Tijdelijke en definitieve situatie tegelijk ontwerpen |
| Losse projectplanningen | Dezelfde corridor gaat meerdere keren open of raakt geblokkeerd | Objectvernieuwing, netuitbreiding en regionale projecten programmeren |
| Verouderde revisiegegevens | Risico wordt doorgeschoven naar aannemer en omgeving | Betrouwbaarheid per bron beoordelen en ontbrekende gegevens aanvullen |
Ervaring leert dat de duurste verrassingen zelden volledig onbekend waren. Vaak waren er signalen, tegenstrijdige gegevens of onbeantwoorde vragen. Het project had ze alleen nog niet omgezet in onderzoek en besluitvorming.
Een gepauzeerd project staat niet stil
Het kabinet benadrukt dat projecten die nu niet worden uitgevoerd niet uit beeld zijn. Dat klinkt geruststellend, maar een pauze van jaren verandert de werkelijkheid waarin een project later terugkomt.
In de tussentijd worden kabels verzwaard, warmtenetten gepland, woningen gebouwd, gronden uitgegeven en bomen volwassen. Vergunningen verlopen. Ontwerpteams vallen uiteen. Onderzoeken verliezen actualiteit. Afspraken met beheerders worden ingehaald door nieuwe investeringsprogramma's.
Een project dat later wordt hervat, begint daarom niet op het punt waar het administratief is stilgezet. Het begint in een gewijzigde omgeving, vaak met minder vrije ruimte en andere belanghebbenden.
Pauzeren is een actieve projectfase
Wie een project uitstelt, moet vastleggen welke kennis wordt behouden, welke ruimtereserveringen beschermd blijven, welke raakvlakken periodiek worden herijkt en welke ontwikkelingen het oorspronkelijke ontwerp ongeldig kunnen maken.
Anders wordt het vandaag vrijgemaakte budget later deels opnieuw uitgegeven aan onderzoeken, ontwerpwerk en onderhandelingen die al eens zijn uitgevoerd.
De vernieuwingsopgave vraagt om gebiedsplanning rond ieder object
Rijkswaterstaat kan 175 objecten niet behandelen alsof zij los van hun omgeving bestaan. Gemeenten, provincies, waterschappen, ProRail, netbeheerders, telecombedrijven en marktpartijen hebben ieder werkzaamheden die dezelfde ruimte, omleiding of buitendienststelling kunnen vragen.
Een objectplanning vertelt wanneer de brug of sluis wordt aangepakt. Een gebiedsplanning laat ook zien wat in de jaren ervoor en erna rondom dat object gebeurt. Juist daar liggen kansen om werk te combineren, tijdelijke voorzieningen gezamenlijk te gebruiken en een corridor toekomstvast in te richten.
Bekijk alle geplande ingrepen
Leg onderhoud, netverzwaring, waterveiligheid, gebiedsontwikkeling en vervanging van gemeentelijke assets over dezelfde tijdlijn en kaart.
Laat de eerste ingreep ruimte houden
Een technisch werkbare oplossing voor het eerste project mag de enige bruikbare route voor een volgend project niet blokkeren.
Onderzoek waar besluiten vallen
Meet niet overal. Onderzoek juist de locaties waar een afwijking de variant, fasering, contractscope of kostenraming verandert.
Dat vraagt meer voorbereiding, maar niet automatisch meer vertraging. Het voorkomt dat dezelfde afstemming onder hogere druk terugkomt wanneer de aannemer al is gecontracteerd en de stremming vastligt.
Zeven besluiten die vóór aanbesteding genomen moeten zijn
Bepaal de werkelijke systeemgrens
Neem niet alleen het kunstwerk op, maar ook voedingen, bedienverbindingen, kruisende netten, tijdelijke routes en noodzakelijke werkterreinen.
Maak afhankelijkheden zichtbaar
Leg vast welke diensten beschikbaar moeten blijven, welke buitendienststelling mogelijk is en wie daarover beslist.
Beoordeel de kwaliteit van de informatie
Maak onderscheid tussen registratie, historische tekening, waarneming, meting en fysiek bevestigde ligging.
Vergelijk varianten op meer dan bouwkosten
Neem hinder, verleggingen, beheer, toekomstige opgaven, vergunningen, grondposities en onzekerheid mee in de afweging.
Ontwerp tijdelijk en definitief samen
Een tijdelijke kabel of leiding heeft ruimte, toestemming en beheer nodig. Behandel hem niet als detail van de uitvoeringsmethode.
Stem projecten in het gebied af
Bescherm corridors en combineer werkzaamheden waar dat technisch en bestuurlijk haalbaar is.
Borg kennis bij uitstel
Wijs een eigenaar aan voor gegevens, afspraken en periodieke herijking zolang een project gepauzeerd blijft.
De rol van Syntax begint vóórdat de schop de grond in gaat
Syntax bepaalt niet welke rijksprojecten geld krijgen en vervangt het technisch ontwerp van een brug, sluis of gemaal niet. Wij zorgen dat ondergrondse raakvlakken voldoende scherp zijn om dat ontwerp, de fasering en de contractscope te kunnen dragen.
Met een Infrascan brengen we beheerders, beschikbare gegevens, geplande werkzaamheden, mogelijke conflicten en informatiehiaten vroeg bij elkaar. Zo wordt zichtbaar welke vragen vóór een voorkeursbesluit beantwoord moeten worden.
Met een Trade Off Matrix vergelijken we varianten op techniek, omgeving, aanlegbaarheid, continuïteit, beheer, planning, kosten en onzekerheid. Waar de werkelijke ligging bepalend is, zetten we gericht lokaliseren of proefsleuven in.
Onze ervaring is dat vroeg onderzoek niet betekent dat alles vooraf volledig bekend moet zijn. Het betekent dat een project weet welke onzekerheid nog acceptabel is en welke onbekende het besluit later kan terugdraaien.
Onze kernboodschap
Investeer die 18 miljard niet alleen in staal, beton en techniek. Investeer ook in kennis van de verbindingen rondom ieder object. Anders vernieuwen we de brug, maar behouden we de onzekerheid die de uitvoering duur en kwetsbaar maakt.
Weet uw project wat er aan het object vastzit?
Syntax helpt opdrachtgevers om kabels, leidingen, beheerders, geplande werkzaamheden en maatgevende onzekerheden zichtbaar te maken voordat ontwerp en contract worden vastgelegd.
Bespreek uw vernieuwingsopgaveBronnen en verantwoording
Dit artikel is gepubliceerd op 17 oktober 2026. De duiding en conclusies zijn van Syntax. Feitelijke verwijzingen zijn gebaseerd op de onderstaande bronnen.
- Rijksoverheid, Extra investering van 18 miljard euro naar onderhoud en vernieuwing, 16 oktober 2026.
- Rijkswaterstaat, Kamerbrief: herprioritering onderhoud en vernieuwing infrastructuur, 16 oktober 2026.
- NOS, Miljarden voor verouderde bruggen en sluizen, ten koste van aantal grote projecten, 16 oktober 2026.
- Ministerie van Infrastructuur en Waterstaat, Staat van de Infrastructuur 2025, aangeboden aan de Tweede Kamer op 16 oktober 2026.
